3月29日,天辰总包的兖煤榆林项目热电装置高温高压煤粉锅炉水压试验顺利完成。陕西省特检院相关专家莅临项目现场。

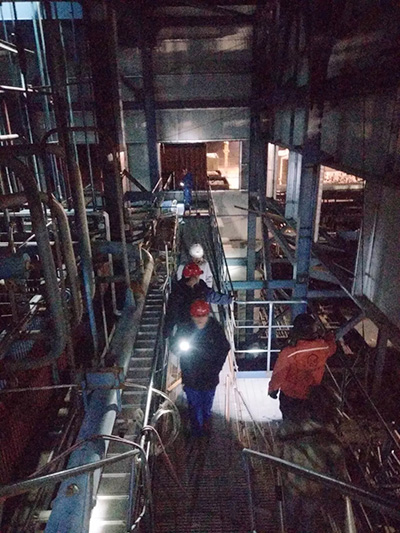

当日早上开始升压,并反复进行一系列的升压-停止升压-检查等操作。期间未发现漏点,各受压部件金属壁和焊缝无泄漏破裂、变形、湿润现象。特检院专家及业主方、监理单位、总承包及施工单位一致认为试压合格。
为确保水压试验一次成功,项目部严格审批水压试验方案并组织车间、施工单位及监理单位进行讨论及修改。针对3月份榆林地区夜间温度零下6度左右的情况,采取蒸汽加热、电伴热加热等措施,以免锅炉试压时因气温过低时冻坏设备。专门成立试压小组认真对照图纸及规范排查尾项,与业主、监理单位对焊口质量、焊缝检测结果及过程资料认证检查梳理,为一次打压成功创造了条件。
锅炉水压试验的顺利完成,标志着锅炉本体安装工作全部完成,为下一步锅炉酸洗煮炉和点火出蒸汽工作开展创造了条件,同时也为项目如期中交奠定了坚实基础。(供稿 / 中国天辰工程有限公司)
