5月4日,最后一根电缆顺利进入港西新城健安道变电所。至此,电讯仪表分公司承担施工的大港油田港西新城定单式限价商品房J2地块项目-6kV高压电缆敷设施工全部完成。

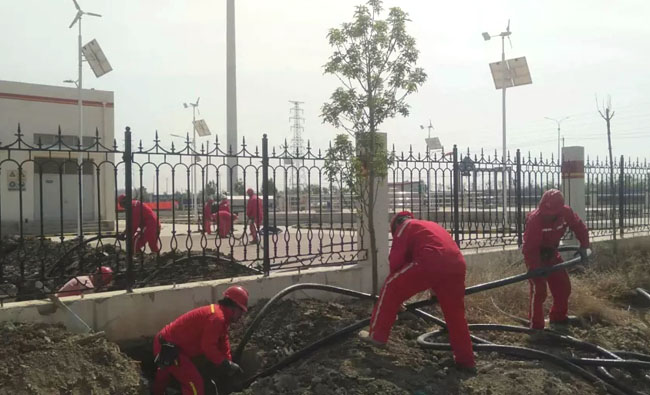

J2地块项目-6kV配电室工程工期紧,甲方要求5月10日具备送电条件,为了在规定时间内完成施工任务,施工人员争分夺秒,放弃节日休息,全心投入施工工作中。本次敷设的三种规格6kv高压电缆共4200多米,由于电缆直径大、重量沉,敷设时采用人工和牵引拖拉机互相配合,每隔5米放置一个电缆放线滑轮,使电缆全部悬空,避免电缆与地面接触而造成电缆进水或外皮的破损。
在全体施工人员努力下,6天就完成了所有的高压电缆敷设工作,高压电缆头的制作也正在进行中,为后期的送电工作垫定了基础、赢得了时间。(供稿 / 天津大港油田集团建设有限责任公司)
