中水电基础局:新疆莫莫克水利枢纽工程大坝填筑封顶
2023-08-07

      7月30日,随着最后一车坝壳料填筑上坝,经过171天的日夜奋战,莫莫克水利枢纽工程大坝主体填筑顺利封顶,较合同工期提前20天完成。

助力民生工程

      莫莫克水利枢纽是提孜那甫河中游河段上的控制性工程,起着龙头水库的重要作用,地处喀什地区叶城县柯克亚乡境内,主要承担防洪、灌溉兼顾发电的工程任务。项目施工内容主要为沥青混凝土心墙坝工程、溢洪道工程、鱼类增殖站、洪沟治理以及相关附属工程等,大坝为沥青混凝土心墙坝,最大坝高75.0米。

冲刺节点目标

      为保证施工进度,项目部克服沥青厂家、碱性骨料厂家停产,大坝深基坑施工等不利因素。项目部结合实际情况,及时调整施工方案,科学组织、加大人员设备投入,领导班子24小时现场带班,在全体成员的共同努力下,完成了砂砾石最大日填筑量3万立方米,沥青混凝土心墙月上升20米。累计完成砂砾石填筑160万立方米,沥青心墙1.69万立方米,过渡料13.9万立方米。




2月20日

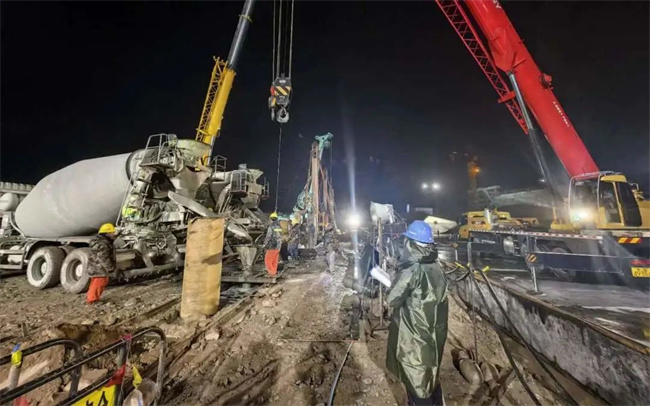

项目部在克服多重困难下,开始浇筑2023年度首仓混凝土,正式复工复产。

4月23日


溢洪道消力池交通桥T梁吊装完成。标志着溢洪道消力池段桥梁T梁架设工作圆满结束。

5月19日


新疆莫莫克项目大坝填筑至1868.5米高程,比施工计划目标提前13天,为年底实现下闸蓄水目标奠定了坚实基础。

6月15日


新疆莫莫克工程大坝顺利填筑至1884米高程,比年度填筑进度目标提前30天,为大坝主体工程保质保量完成奠定坚实基础。

筑牢安全防线

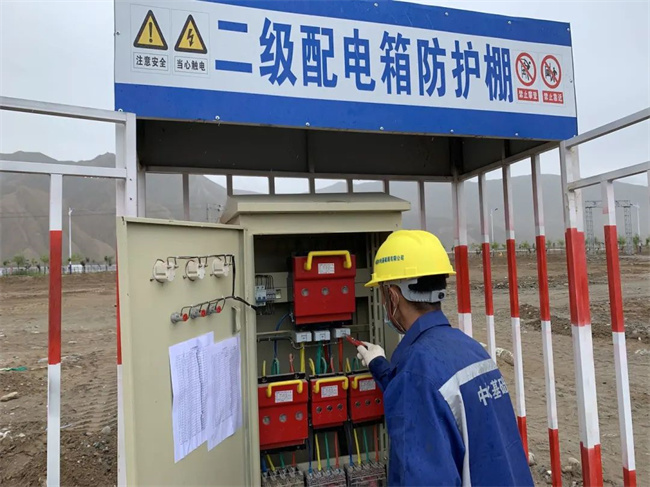

项目部成立安全生产领导小组,班子成员分区“包保管理”及安全管理“网格化”。


      共开展安全教育培训29次,培训人数达731人。组织各类安全检查28次,辨识危险源132项,其中重大危险源4项,针对重大危险源,项目部建立一源一档,通过五项管控措施进行了有效控制。



      在大坝、溢洪道、人员密集作业场所、主要出入口等位置共计设置了共计设置了6个云喊话高清摄像头、借助互联网+进行24小时远程在线连接,使用“云喊话”功能,现场安全管理人员可以及时用于发现和制止“三违”行为,助力工程平稳有序推进。

来源:中国水电基础局有限公司

资讯转自:https://mp.weixin.qq.com/s/X9buWD-yGbBE08NZ5u62rA
